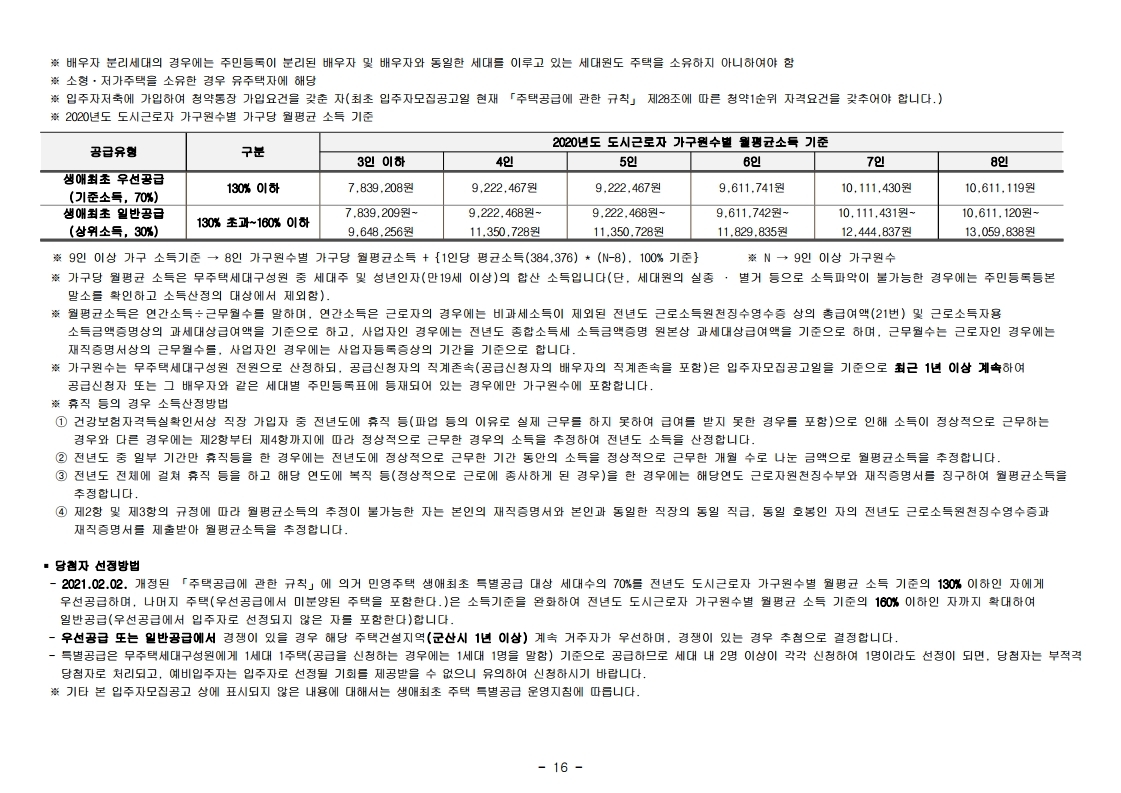

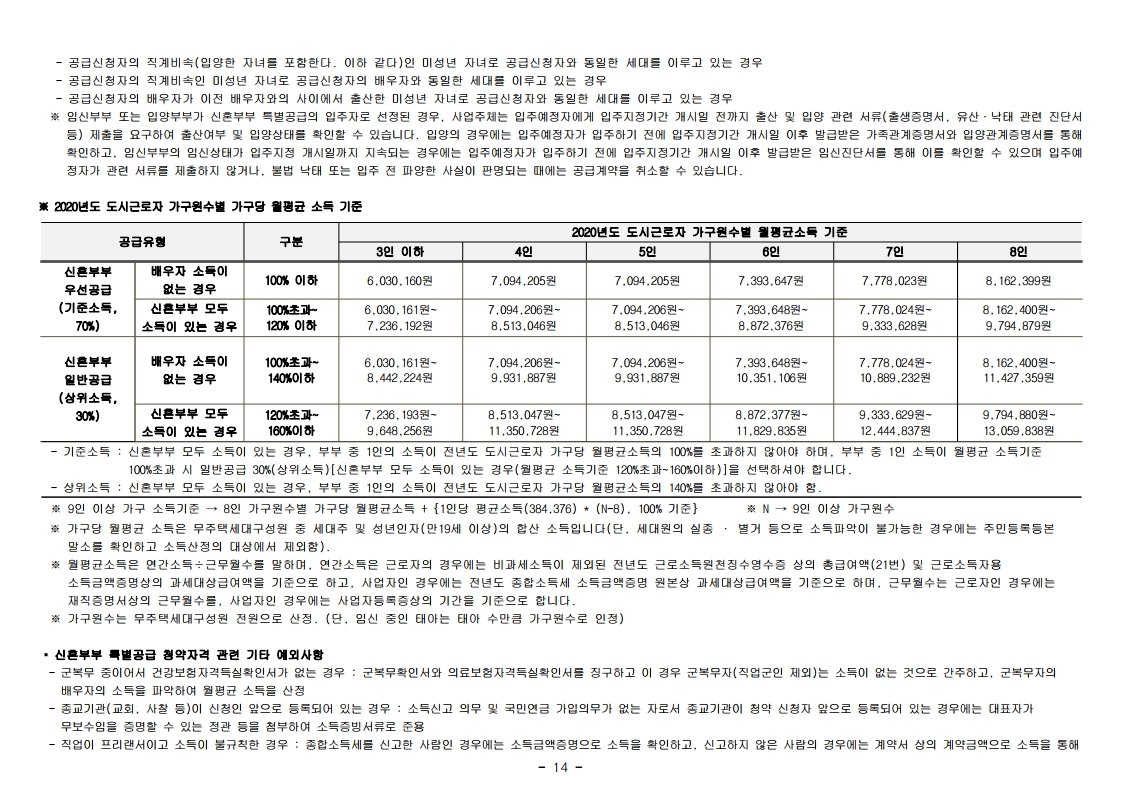

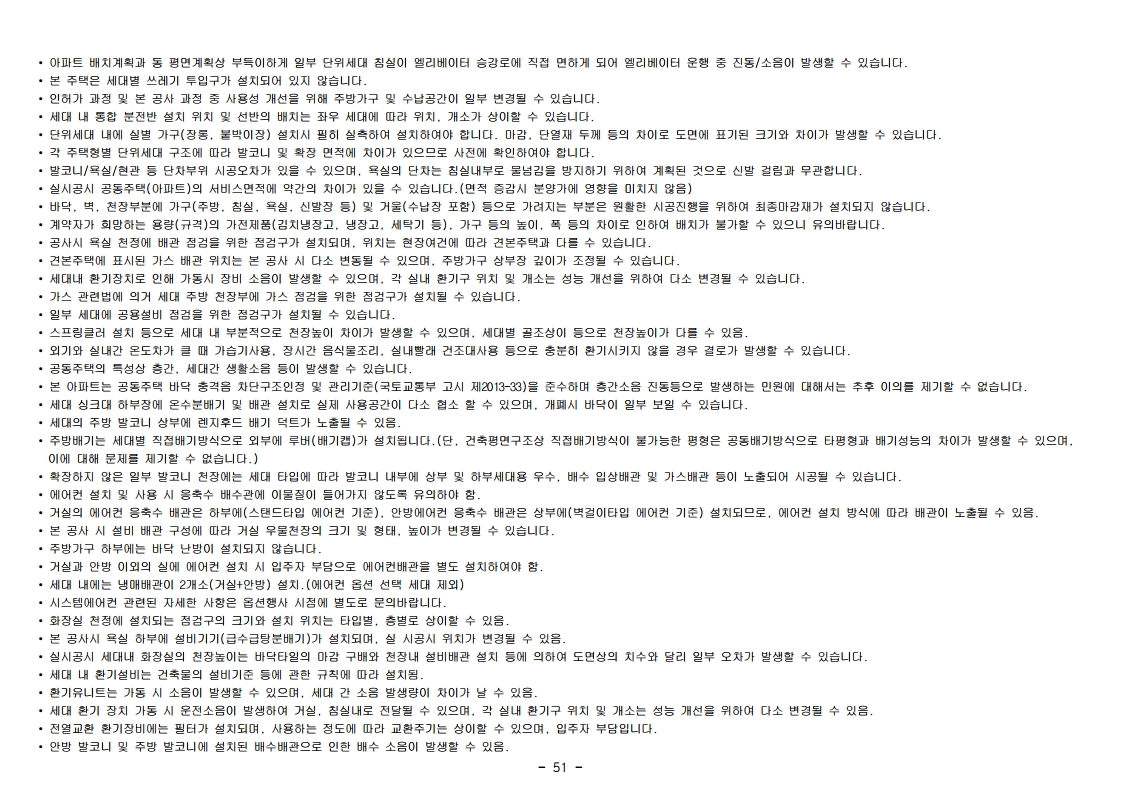

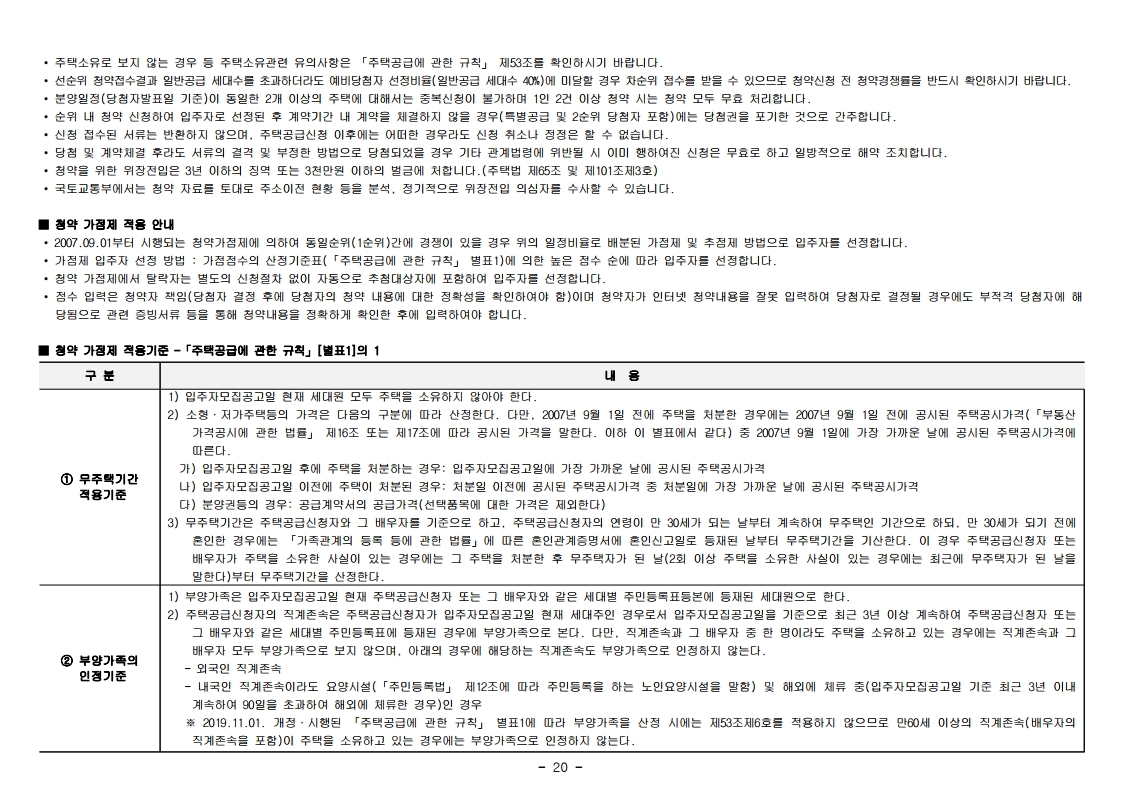

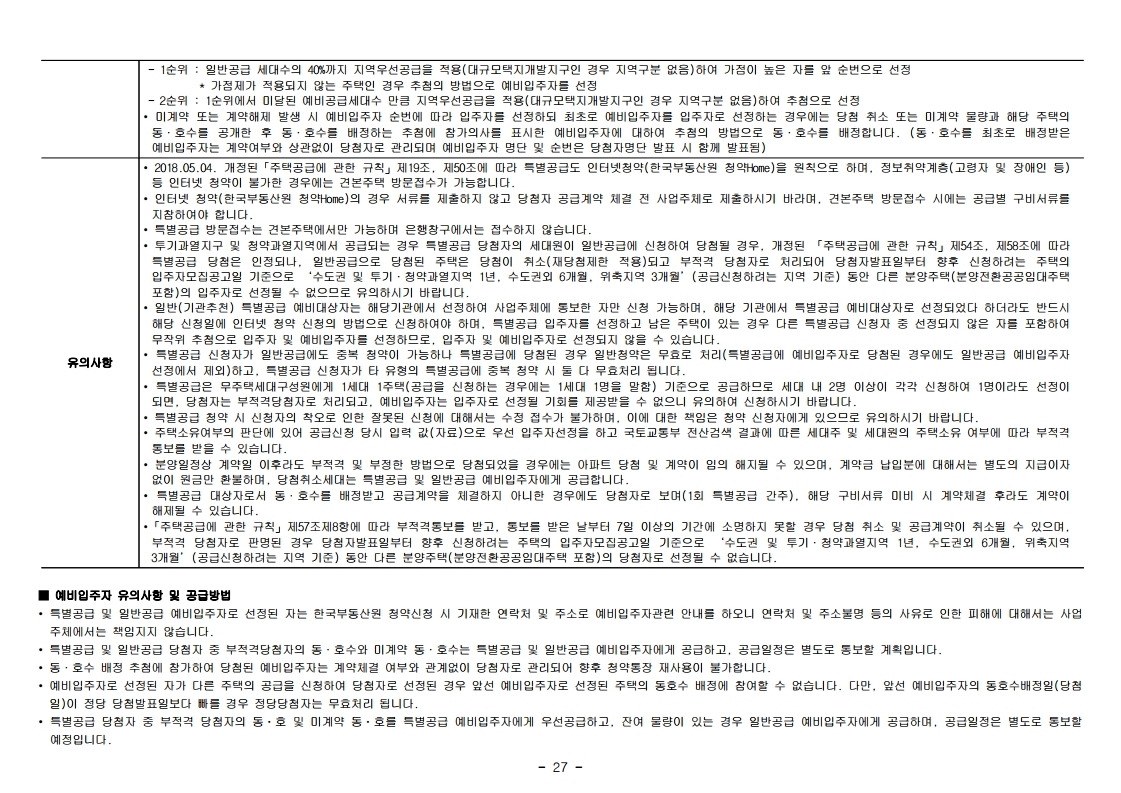

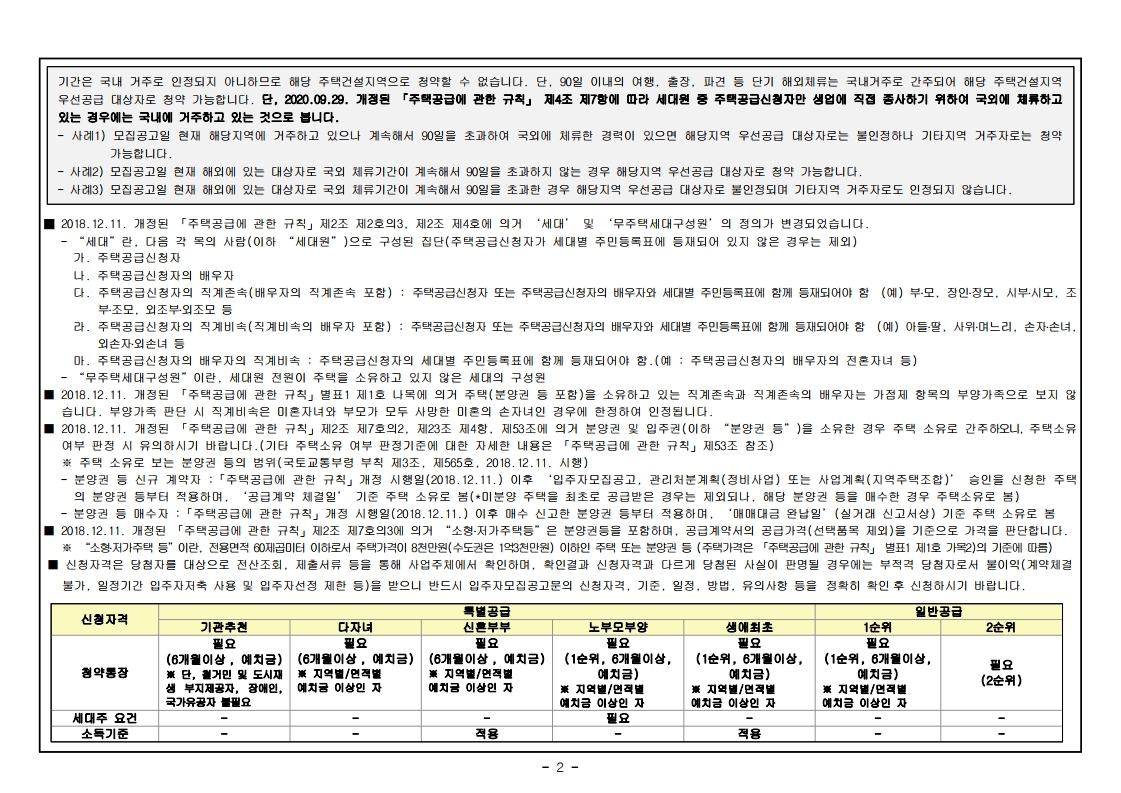

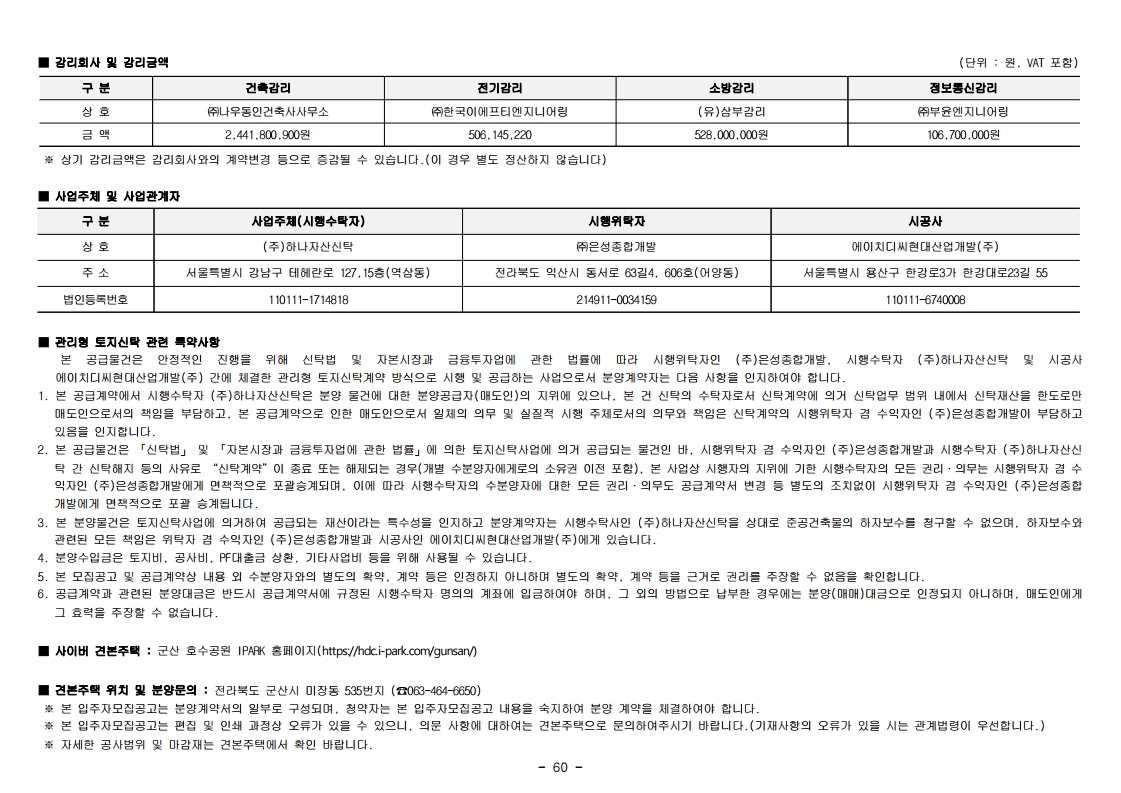

반응형

군산 호수공원 아이파크는 견본주택 관람을 방문 예약제로 운영할 예정이며, 사이버 견본주택을 함께 운영한다고 합니다.
- 사이버 견본주택 : 군산 호수공원 IPARK 홈페이지(https://hdc.i-park.com/gunsan/)
- 사전 방문예약은 홈페이지(https://hdc.i-park.com/gunsan/)로 예약 접수 가능
- 해당 날짜 및 시간 외에는 방문이 불가합니다.
- 견본주택 방문시 예약자만 입장이 가능합니다.

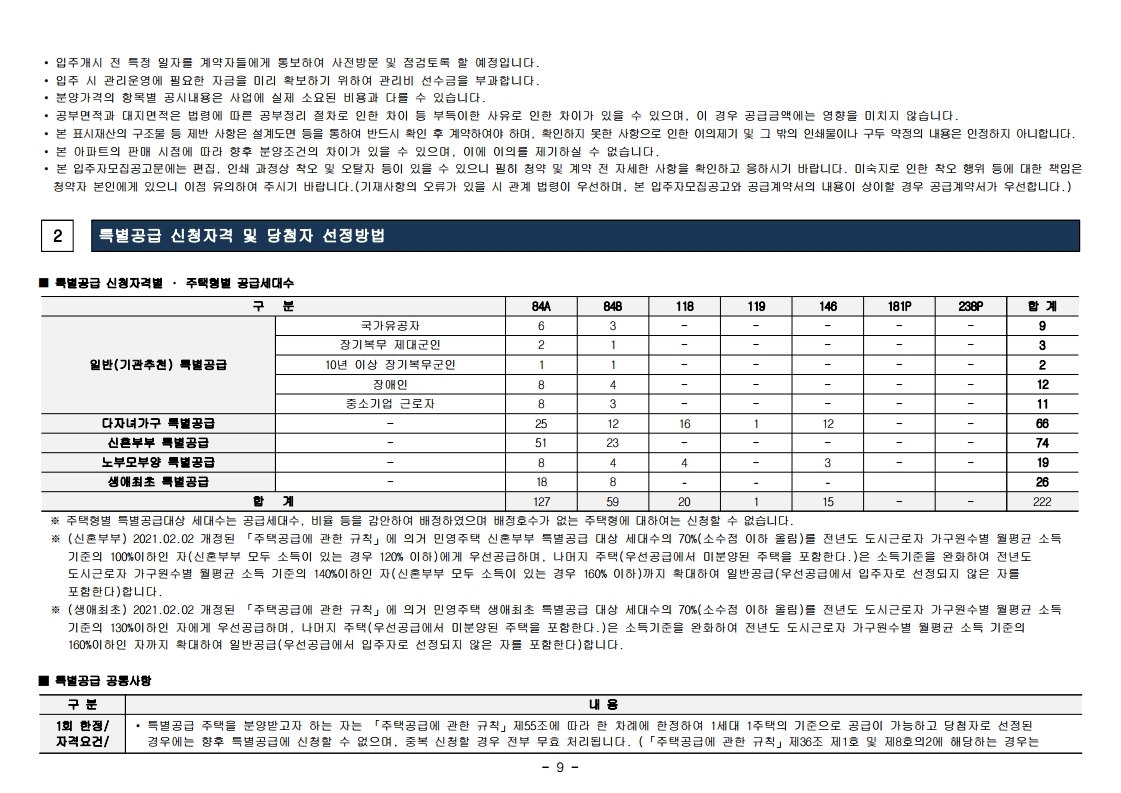

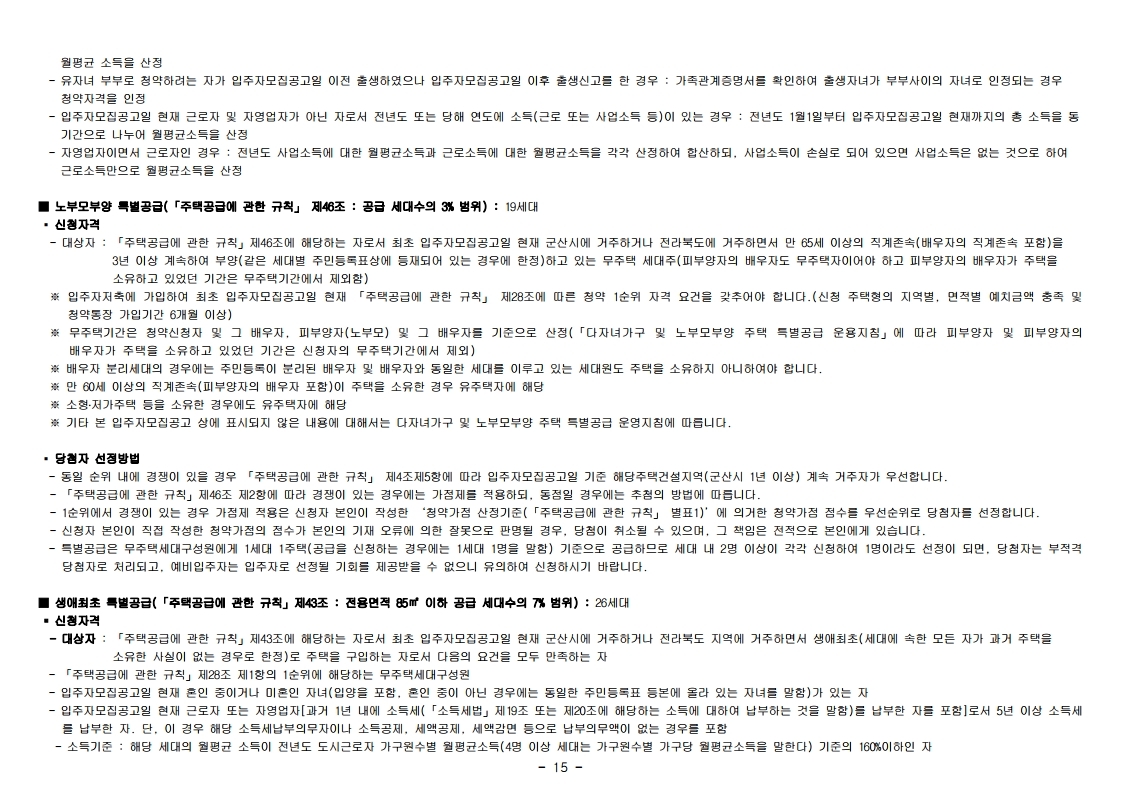

청약 조건
본 아파트의 최초 입주자모집공고일은 2021.05.20.입니다. 청약자격조건의 기간, 나이, 지역우선 등의 청약자격조건 판단기준일입니다.

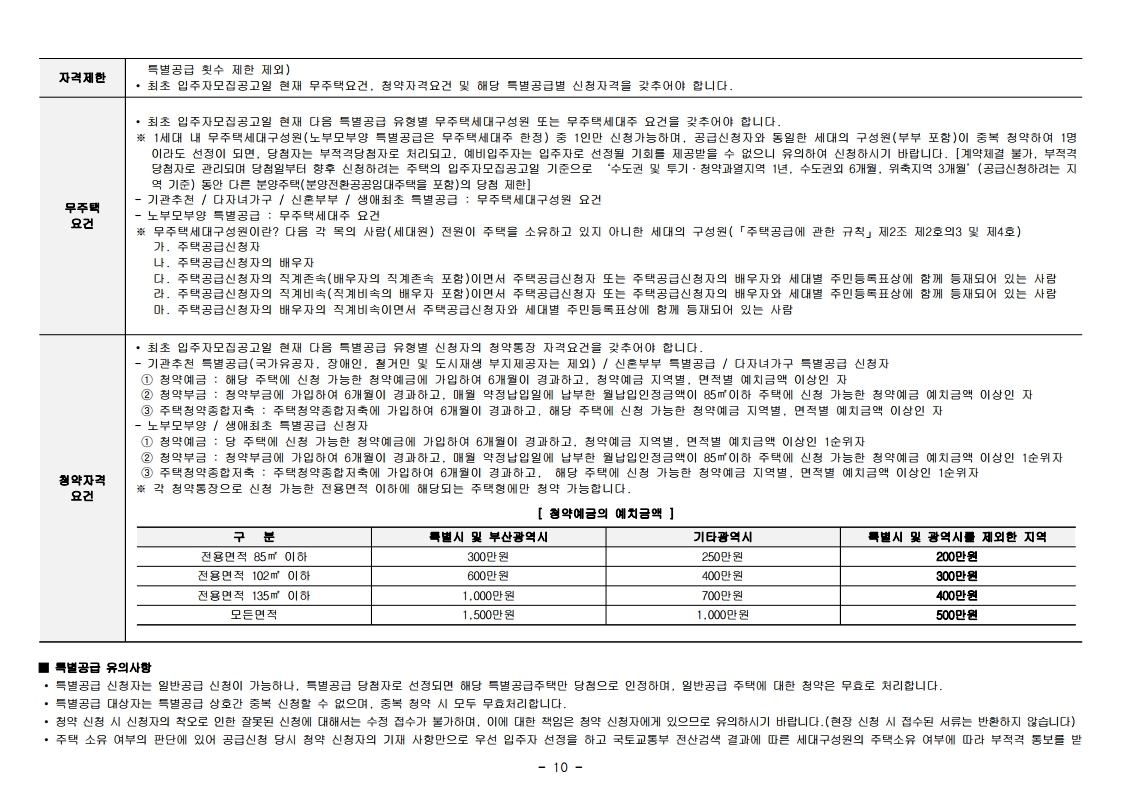

최초 입주자모집공고일(2021.05.20.) 현재 군산시에 거주하거나 전라북도에 거주(주민등록표등본 기준)하는 만 19세 이상인 자 또는 세대주인 미성년자(자녀양육, 형제자매 부양)[국내에서 거주하는 재외동포(재외국민, 외국국적 동포) 및 외국인 포함]의 경우 청약이 가능합니다.
거주자 우선
청약신청자 중 같은 순위 내에 경쟁이 있을 경우 해당 주택건설지역인 군산시에 1년 이상 계속 거주자(2020.05.20.(포함) 이전부터 계속 거주)가 우선합니다.

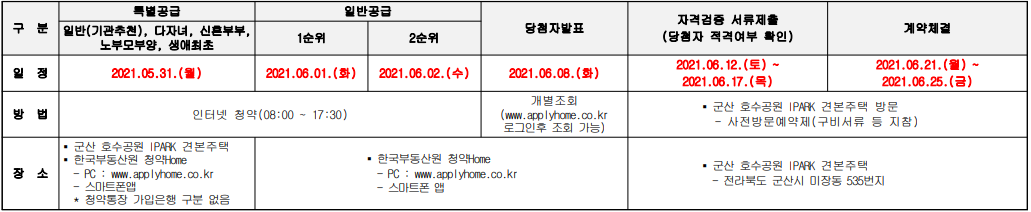

청약일정

청약신청 방법

- 1순위 : (수도권외 비규제지역) 입주자저축에 가입하여 가입기간이 6개월이 경과하고 지역별/면적별 예치금액 이상 납입한 자
- 2순위 : 입주자저축에 가입하였으나, 1순위에 해당되지 않는 자

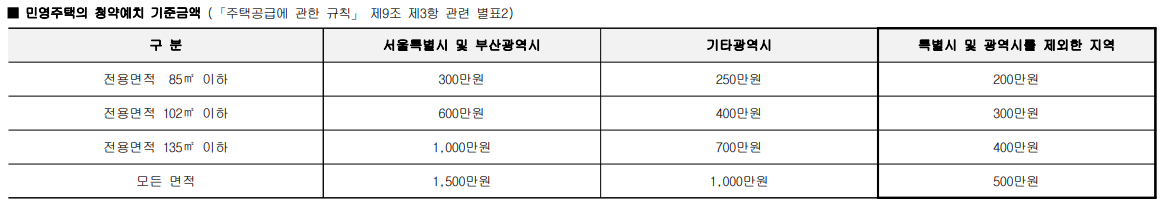

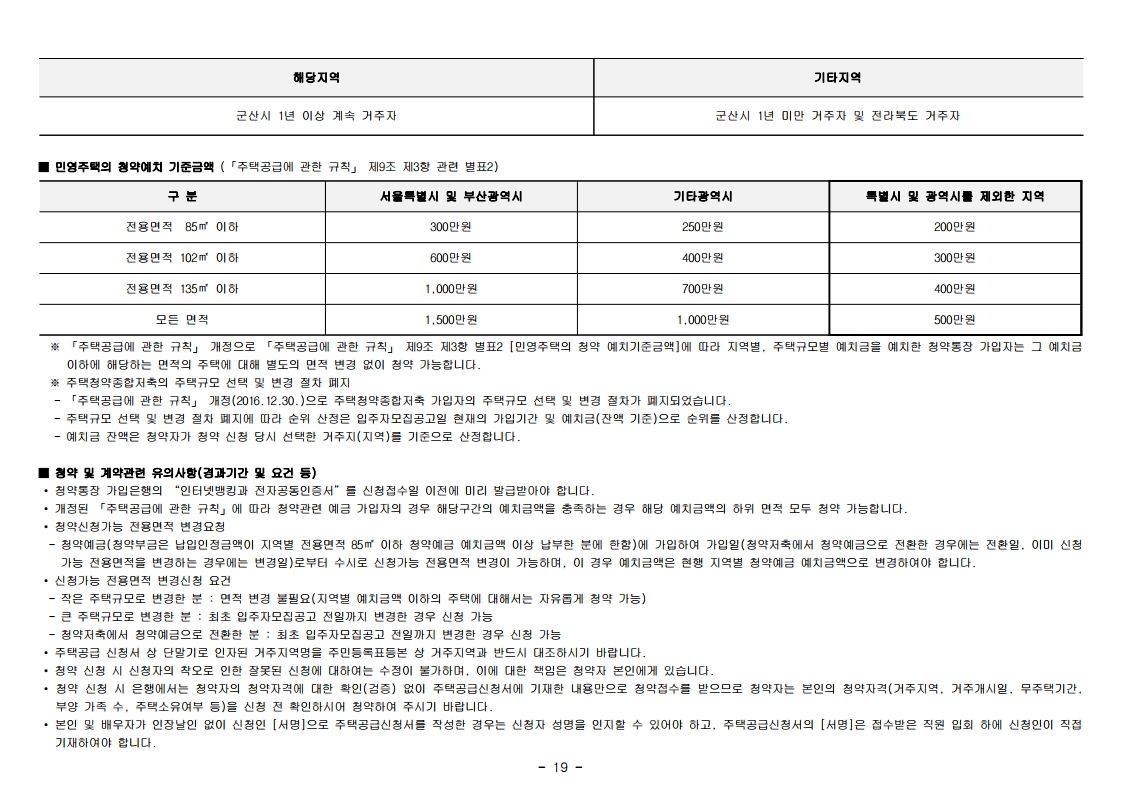

청약예치금 및 통장 자격

입주시기
2024년 1월 예정(정확한 입주일자는 추후 통보함)

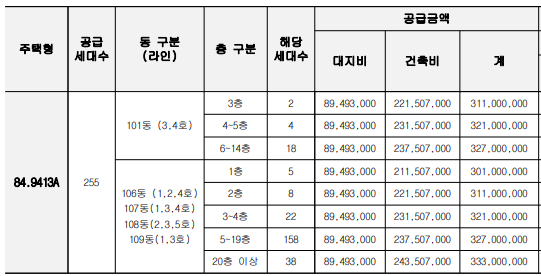

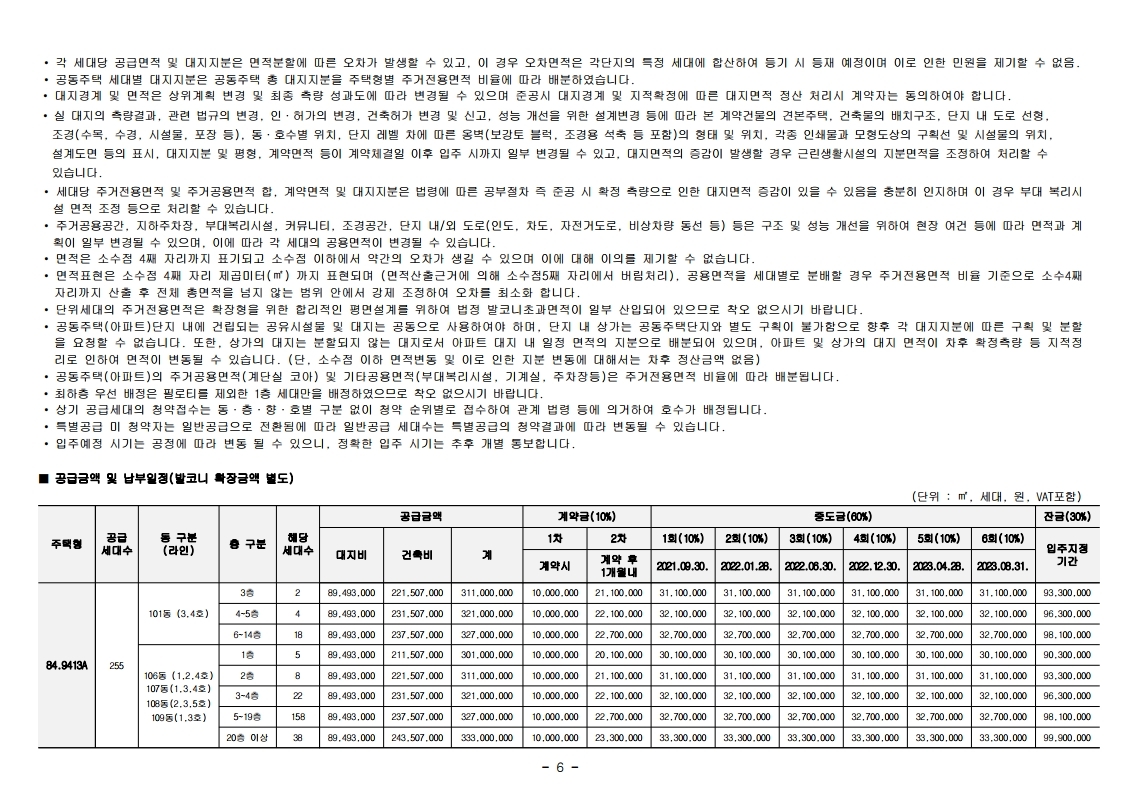

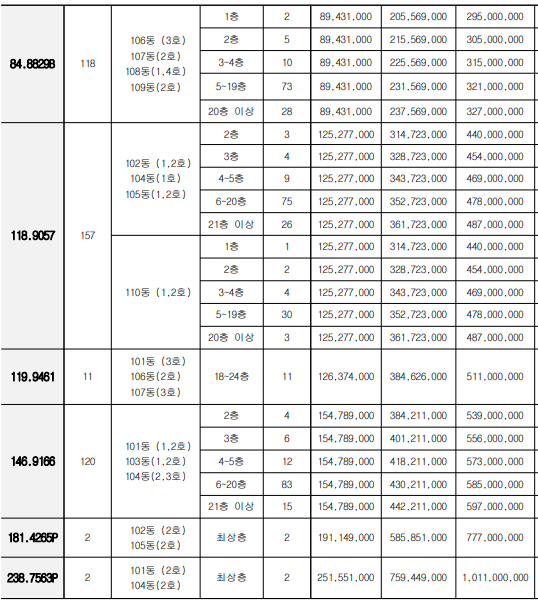

분양가

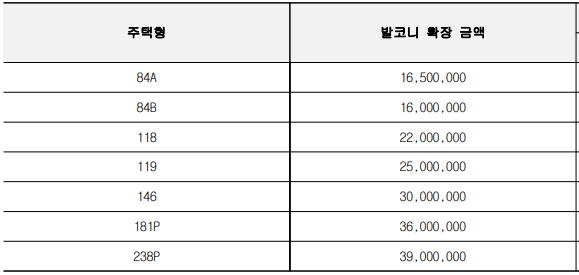

확장비

군산 호수공원 아이파크 입주자 모집공고문입니다. 출처는 청약홈입니다.
